Система управления связывает шесть составляющих работы компании вокруг общего результата. Обратная связь замыкает цикл: отклонение должно приводить к действию. Основатель «Школы траблшутеров» Олег Брагинский и ученик Владислав Иванов разбирают устройство управления и порядок внедрения и поддержки без лишней бюрократии на примерах.

Рис. 1. Решение становится результатом, когда между звеньями не теряется обратная связь
Что такое система управления?
Система управления компанией – связанные правила, роли, процессы и средства достижения целей. Руководители определяют приоритеты и распределяют ресурсы, сотрудники выполняют работу, данные показывают отклонения, а решения меняют дальнейшие действия. Согласованность важнее количества регламентов.
У любой действующей организации уже есть порядок управления, даже если держится на привычках и устных договорённостях. Проектирование начинается с проверки существующих связей. Необходимо понять, какие решения принимаются, кем исполняются и где теряется информация о последствиях.
В 1948 году Норберт Винер опубликовал «Кибернетику», рассматривая управление и коммуникацию в системах с обратной связью. Для менеджмента важна сама логика: одного воздействия недостаточно, требуется информация о состоянии объекта. Перенос на компанию учитывает самостоятельность людей, интересы и меняющуюся среду.
Система управления не тождественна организационной схеме, программе автоматизации или папке инструкций. Иерархия показывает часть полномочий, цифровой инструмент поддерживает операции, документ закрепляет договорённость. Ни один элемент отдельно не обеспечивает согласованного результата.
Зачем компании общий порядок работы?
Согласованное управление позволяет соединить усилия подразделений вокруг ценности для клиента и целей бизнеса. Без общих правил продажи могут обещать недоступные сроки, производство – накапливать невостребованный запас, а финансисты – узнавать об обязательствах после наступления срока оплаты.
Работоспособная система отвечает на вопросы: зачем выполняется работа, что считается результатом, кто вправе решить, кто исполняет и как обнаруживается отклонение? Дополнительно нужны доступные ресурсы и понятный порядок действий при конфликте приоритетов.
Упорядоченность не гарантирует прибыль и не устраняет неопределённость. Спрос, конкуренция и внешние ограничения остаются. Задача управления – раньше замечать изменения, принимать обоснованные решения и проверять последствия, а не обещать предсказуемость любого события.
Где проходят границы системы?
Сначала определяют область: вся компания, подразделение или сквозной процесс. Для выбранного участка называют потребителя результата, участников, входы, выходы и внешние зависимости. Иначе локальное улучшение легко переносит задержку или затраты к соседям.
Управляют собственной деятельностью, обязательствами и отношениями с партнёрами. Клиент или регулятор не становится внутренним объектом распоряжения только потому, что влияет на результат. Требования и сигналы внешней среды учитываются, но полномочия компании имеют границы.
В малом бизнесе владелец нередко одновременно задаёт направление и руководит операциями. При росте эти роли полезно различать: кто устанавливает цели и ограничения, кто организует исполнение и кому сообщает о результате. Ответственность без права решения создаёт видимость управления.
Как замыкается управленческий цикл?

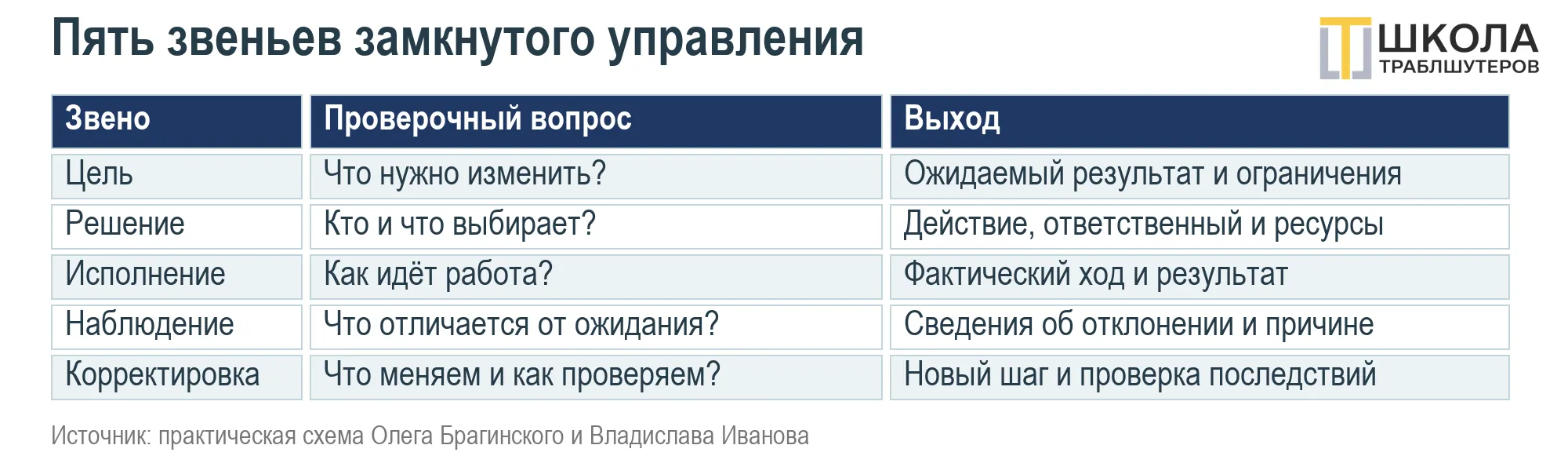

Полный цикл соединяет цель, решение, исполнение, наблюдение и корректировку. Прямая связь передаёт приоритеты, задания и ограничения; обратная возвращает сведения о ходе работы и результате. Отчёт без решения завершает сбор данных, но не весь цикл.

Рис. 2. Отчёт замыкает цикл только после решения и проверки последствий
В обратной связи важны достоверность, задержка и адресат. Сообщение о срыве после срока не поможет предотвратить последствие. Для значимых отклонений определяют порог, получателя, время реакции и резервный путь при недоступности ответственного.
Правило эскалации объясняет, когда вопрос передают на уровень с достаточными полномочиями. Обращение должно содержать факты, последствия и возможные варианты. Подъём каждого мелкого вопроса перегружает руководство; отсутствие подъёма критического риска оставляет проблему без решения.
Из каких частей состоит управление?
Для практического проектирования выделим шесть составляющих: цели, структуру ответственности, процессы, данные, людей и инструменты. Это рабочая схема разбора, а не универсальная классификация стандарта. Важнее проверить связи между частями, чем спорить о количестве блоков.
Цели задают желаемое изменение и критерии успеха. Миссия объясняет предназначение, видение – желаемое будущее, стратегия – выбор направления и способов конкуренции. План переводит выбор в действия, сроки и ресурсы. Противоречия между целями выявляют до выдачи поручений.
Структура закрепляет роли, подчинение и право принимать решения. Для каждого значимого результата называют ответственного, участников и пределы полномочий. Оргсхема должна поддерживать реальные потоки работы, а не только распределять должности и статус.
Процессы соединяют действия от потребности до результата. Описание включает начало и конец, входы и выходы, участников, правила передачи, требования качества и исключения. Владелец процесса отвечает за согласованность целого, даже когда исполнители находятся в разных отделах.
Данные делают состояние работы наблюдаемым. Для показателя устанавливают определение, формулу, источник, период и владельца. Без единых правил разные отчёты могут давать несовместимые числа. Исправление ошибки в данных должно сопровождаться проверкой затронутых решений.

Рис. 3. Шесть частей управления должны поддерживать друг друга
Люди обеспечивают компетенции, сотрудничество и способность замечать проблемы. Культура проявляется в фактическом поведении: можно ли сообщить о риске, выполняются ли договорённости, разбираются ли причины сбоев. Обучение и справедливые условия поддерживают правила лучше одних приказов.
Инструменты регистрируют события, передают задания и разграничивают доступ. Программа должна поддерживать рабочий порядок, включая исключения и изменения.
Как связать цели с ресурсами и рисками?
План должен опираться на доступные мощности, компетенции и деньги. Вместе с ожидаемым результатом проверяют потребность в людях, сроки привлечения ресурсов и зависимость от поставщиков. Бюджет закрепляет выбор, а прогноз помогает пересматривать ожидания при изменении условий.
Существенные риски рассматривают рядом с процессами и решениями. Для каждого называют возможное событие, последствия, предупредительные меры, владельца и реакцию при наступлении. Универсальная формула приоритета не заменяет оценки тяжёлых последствий и обязательных ограничений.
Контроль соразмеряют риску: часть решений требует дополнительной проверки или разделения подготовки и утверждения. Заранее определяют, какие отклонения допустимы, а какие требуют остановки и эскалации. Такой порядок защищает результат, не превращая любую операцию в длинную цепочку согласований.
Какие документы действительно нужны?
Минимальный комплект следует из существенных решений и рисков. Обычно нужны цели и приоритеты, описание ролей, правила ключевых процессов, определения показателей и запись принятых решений. Для сложного или регулируемого бизнеса объём требований может быть значительно больше.
У правила должны быть владелец, действующая версия и место хранения. Сотрудник должен быстро найти актуальный порядок и понять, как предложить изменение. Дублирующие инструкции с разными условиями опаснее отсутствия красивого оформления: неизвестно, какой вариант применять.
Инструкция полезна, если помогает выполнить или проверить работу. Избыточная детализация устаревает и затрудняет поиск существенного. Размер документа не измеряет зрелость управления; проверкой служат понятность, применимость и выполнение договорённостей в реальной ситуации.
Как распределить ответственность и полномочия?
Для решения различают подготовку предложения, согласование, утверждение и исполнение. Одного ответственного за итог назначают там, где роль допускает персональное решение; коллективному органу задают состав, порядок голосования и фиксацию результата. Совещание без такого порядка не заменяет ответственность.
Полномочия описывают через тип решения, ограничения и условия передачи выше. Например, кто меняет срок заказа, предоставляет скидку или привлекает дополнительный ресурс. Финансовый лимит должен сочетаться с ограничениями по качеству, безопасности и обязательствам перед клиентом.
Матрица ролей полезна для проверки пробелов и дублирования, но не заменяет разговор с участниками. Исполнитель должен понимать собственный участок, а сосед – условие передачи. При споре важно знать, кто разрешает конфликт и как быстро необходим ответ.
Владельцу компании тоже следует соблюдать согласованный порядок. Если исключение необходимо, его фиксируют и сообщают затронутым участникам. Постоянные неформальные поручения в обход назначенных руководителей оставляют обязанности у одних людей, а фактическую власть – у других.
Как выбрать показатели и рабочий ритм?
Показатель выбирают под решение. Срок исполнения помогает управлять очередью, качество – разбирать повторную работу, затраты – распределять ресурсы. Для каждой метрики нужен вопрос: что изменится в действиях, если значение выйдет за допустимую границу?
Итоговые результаты дополняют ранними сигналами. Просроченный заказ уже показывает нарушение, а накопление незавершённых задач может предупреждать о риске. Связь раннего сигнала с будущим итогом проверяют на собственных данных, не объявляя любой удобный счётчик предсказателем.
Рабочий ритм зависит от скорости процесса и риска. Частые короткие разборы подходят для оперативных отклонений, более редкие – для ресурсов и стратегии. Универсальное требование обсуждать каждый показатель ежедневно создаёт отчётную нагрузку вместо своевременного решения.
Результат разбора фиксируют кратко: вопрос, решение, ответственный, срок и способ проверки. На следующей встрече возвращаются к обязательствам. Повторяющееся отклонение требует анализа причины и изменения условий, а не бесконечного переноса одной задачи в новый протокол.
Как внедрять систему последовательно?
Внедрение удобнее организовать как серию проверяемых изменений. Сначала изучают устройство бизнеса, затем испытывают новый порядок на ограниченном участке и только после оценки расширяют применение. Срок и масштаб зависят от сложности, ресурсов и допустимого риска.
- Провести диагностику. Проследить реальные случаи работы, решения, передачи и исключения; сопоставить рассказы с документами и данными.
- Определить результат. Назвать проблему, исходное состояние, желаемое изменение и ограничения; согласовать критерии успеха.
- Выбрать область старта. Оценить влияние процессов на клиента, экономику и риск; начать с участка посильного масштаба.
- Назначить роли. Установить ответственного за внедрение и владельца будущего порядка; обеспечить полномочия и участие руководства.
- Согласовать решения и передачи. Описать результат, участников, права, ограничения, исключения и правила эскалации.
- Подготовить данные. Утвердить определения показателей, источники, проверку качества и периодичность; зафиксировать исходные значения.
- Подготовить людей и средства. Обучить участников на рабочих примерах, проверить доступы, нагрузку и необходимые ресурсы.
- Провести пилот. Испытать правила на выбранном участке; записать отклонения, затраты и обратную связь участников.
- Оценить и скорректировать. Сопоставить итог с исходным состоянием, учесть внешние изменения и нежелательные последствия.
- Закрепить и расширить. Обновить документы, определить поддержку и контроль, назначить срок пересмотра; тиражировать после проверки.
Число процессов в пилоте не следует превращать в догму. Для одной компании посилен небольшой сквозной поток, для другой – несколько тесно связанных операций. Главное – иметь возможность наблюдать последствия и исправлять недостатки до масштабирования.
Когда стоит автоматизировать?
Автоматизация оправдана, когда понятны цель, границы работы, необходимые данные и требования к результату. Необязательно заранее описывать каждую будущую ситуацию. Однако основные сценарии, ответственные и существенные исключения должны быть достаточно ясны для проверки решения.
До выбора продукта описывают потребности пользователей, интеграции, ограничения доступа, перенос данных и критерии приёмки. Затем сравнивают варианты и совокупные затраты: настройку, обучение, сопровождение и последующие изменения. Функциональная демонстрация не показывает всей стоимости владения.
Стандартный сценарий разумно проверить раньше сложной доработки. Настройки добавляют под подтверждённую потребность, сохраняя возможность сопровождения. Если инструмент заставляет постоянно обходить правила вручную, следует проверить и требования, и сам процесс, и выбранное решение.
Для критичных операций нужен порядок действий при недоступности программы или ответственного сотрудника.
Определяют допустимый простой, резервный способ выполнения и восстановление записей. Наличие цифрового журнала полезно только вместе с правами доступа, сохранностью данных и проверяемым восстановлением.
Как выглядит внедрение на одном заказе?
Рассмотрим учебный пример. Компания принимает заказ, согласует условия, резервирует товар и организует доставку. Продажи обещают срок до проверки наличия; склад не знает о смене приоритета; клиент получает разные ответы. Ошибка возникает между участками, а не обязательно внутри отдельного отдела.
В пилоте подтверждают заказ после проверки доступности, назначают ответственного за сквозной результат и закрепляют правила изменения срока. При дефиците исполнитель передаёт вопрос сотруднику с правом выбрать замену или согласовать новую дату. Клиенту сообщает один назначенный участник.

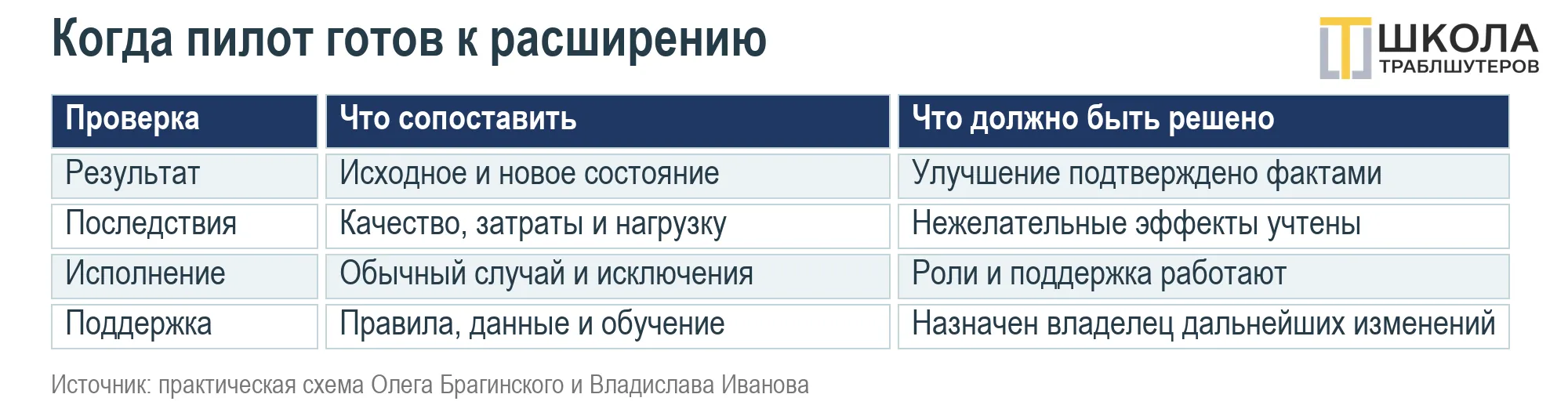

Рис. 4. Удачный пилот должен выдержать проверку на обычных и сложных случаях
Для проверки фиксируют обещанный и фактический сроки, случаи повторного согласования, качество исполнения и затраты на исключения. Оценивают и нагрузку сотрудников. Ускорение подтверждения не признают улучшением, если выросло число отмен или ошибок комплектации.
Итог пилота – решение: что сохранить, что изменить и какой участок подключить следующим. Учебный пример не обещает процент экономии. Реальный эффект устанавливают по сопоставимым периодам с учётом обстоятельств, повлиявших на результат.
Какие ошибки разрушают связность?
Подмена цели инструментом начинается с формул «нужна CRM» или «внедрим KPI» без описания проблемы. CRM – система управления взаимоотношениями с клиентами, KPI – ключевые показатели деятельности. Сначала требуется ожидаемое изменение, затем выбор подходящих средств и способа проверки.
Несоответствие обязанностей полномочиям оставляет проблемы без хозяина. Один отвечает за срок, другой распоряжается мощностями, третий меняет приоритет. Правила должны показывать, где разрешается противоречие, иначе даже подробные инструкции закрепят борьбу за ресурсы.
Попытка изменить всё одновременно затрудняет проверку причин результата и перегружает команду. Приоритеты выбирают по влиянию и риску, учитывая зависимости. Откладывание второстепенных улучшений помогает довести существенный участок до работающего состояния.
Участие первого лица не означает личное согласование каждой операции. Руководство задаёт направление, предоставляет ресурсы и разрешает межфункциональные конфликты. Команда внедрения готовит решения и проверяет применение. Консультант или поставщик программы не заменяет владельца изменений внутри бизнеса.
Обучение нельзя ограничивать рассылкой регламента. Участники должны пройти обычный случай, исключение и передачу работы соседу. После запуска нужен доступный канал поддержки. Если персонал постоянно ошибается одинаково, стоит проверить понятность интерфейса и требований, а не повторять приказ громче.
Сокращение согласований ускоряет работу лишь при сохранении необходимых проверок. Часть контроля защищает от ошибки, конфликта интересов и необратимого ущерба. Убирают дублирование и ожидание, а не все ограничения без разбора; глубина проверки должна соответствовать последствиям решения.
Как поддерживать систему после запуска?
У правила должны быть владелец и поводы для пересмотра: повторяющийся сбой, изменение продукта, рост объёма или новое внешнее требование. Поддержка включает обновление документов, обучение, исправление данных и проверку договорённостей.
Для улучшений полезен цикл PDSA: спланировать изменение, испытать, изучить результат и принять решение о следующем действии. Институт Деминга подчёркивает этап Study – изучение. Известный вариант PDCA использует Check – проверку; обозначения не стоит без пояснения смешивать в одной атрибуции.
При разборе проверяют не только достигнутую цифру, но и исходное предположение. Если эффект не появился, выясняют: неверно поняли причину, не выполнили изменение или изменились условия? Испытание может завершиться отказом от идеи – это полезный результат, если выводы сохранены.
Что запомнить?
- Система управления связывает цель, полномочия, исполнение и обратную связь.
- Правила должны соединять подразделения вокруг общего результата и учитывать внешние ограничения.
- Показатель полезен вместе с владельцем, источником данных и понятной реакцией на отклонение.
- Внедрение проверяют на посильном участке, учитывая качество, затраты и последствия для людей.
- Работоспособная система сохраняет общий результат и способность меняться без постоянного вмешательства собственника.
