Публикация Школы траблшутеров

Как автоматизировать закупку материалов для ремонтных объектов

Время чтения: 7 мин 40 сек
4 августа 2026 г. Просмотров: 34

Основатель «Школы траблшутеров» Олег Брагинский и ученица Марина Строева разберут, какие этапы закупки материалов целесообразно автоматизировать в первую очередь, как выстроить работу ИИ-агентов и где необходимо сохранить обязательный ручной контроль.

Как автоматизировать закупку материалов для ремонтных объектов

Закупка материалов в ремонтно-строительной компании – не только поиск подходящего поставщика и оформление заказа. Процесс начинается с определения потребности на объекте и заканчивается приёмкой, оприходованием и контролем остатков. Попутно компания сталкивается с трудностями:

  • менеджеры теряют время на поиск поставщиков и рассылку запросов
  • коммерческие предложения хранятся в разных письмах и таблицах
  • прорабам приходится долго рассчитывать объёмы материалов
  • сложно быстро сравнить цены, сроки и условия.

Автоматизация помогает связать заявку прораба, складской учёт, базу поставщиков, закупочные запросы и приёмку в единый процесс. ИИ-агенты берут на себя расчёты, поиск кандидатов, подготовку запросов и первичную проверку данных. До 56% шагов удаётся передать машинам.

Обычно процесс стартует с заявки прораба. В документе указываются объект, вид работ, необходимые материалы, требуемые объёмы и сроки поставки. По данным сметы или проектной документации несложно рассчитать потребность по каждой позиции.

Затем менеджер по закупкам проверяет складские остатки. Если часть материалов уже в наличии, система уменьшает объём заказа и формирует дельту потребности. Далее необходимо найти поставщиков, запросить КП и сравнить цены, сроки, условия оплаты, доставку, качество.

После выбора исполнителя заказ согласовывается, оформляются необходимые документы, проверяется бюджет и производится оплата. Поставщик отгружает материалы, кладовщик принимает груз, сверяет с заказом, фиксирует расхождения, брак и оприходует позиции.

Первый кандидат на автоматизацию – расчёт объёмов и формирование спецификации. ИИ-агент получает данные из сметы, заявки или проектной документации, учитывает площадь помещений, нормы расхода и заданный запас, а затем составляет перечень необходимых материалов.

Следующий этап – проверка складских остатков. RPA-бот автоматически запрашивает данные из учётной системы, сопоставляет текущий запас с потребностью по заявке и готовит список к дозакупке. Подход избавляет компанию от лишних позиций.

Поиск поставщиков также можно частично автоматизировать. ИИ-агент анализирует базу контрагентов, историю предыдущих заказов, цены, сроки отгрузки, рейтинги и зафиксированные проблемы. На основании сведений формирует шорт-лист подходящих кандидатов по позициям.

Следом бот рассылает типовые запросы КП через корпоративную почту. В письма автоматически подставляются перечень материалов, объёмы, требуемые сроки и адрес объекта. Ответы поставщиков собираются в таблицу и возвращаются в систему.

Вместо простого выбора низкой цены система строит обоснованный рейтинг. Дорогой поставщик может оказаться предпочтительнее, если гарантирует отгрузку в нужный срок, предлагает качественные материалы или имеет меньший риск срыва.

После одобрения заказа бот может оформить договор поставки, заявку и документы по утверждённым шаблонам. Реквизиты поставщика, перечень материалов, объёмы, цены и сроки заполняются автоматически. Автоматизировать удаётся и этап приёмки.

ИИ-агент сравнивает данные накладной, заказа и фотографии полученного груза. Фиксирует недостачу, повреждения, несоответствие артикула или количества, затем формирует черновик претензии поставщику. По завершении приёмки RPA-бот вносит материалы в систему.

Для автоматизации поиска и предварительного отбора поставщиков можно использовать цепочку из нескольких специализированных компонентов:

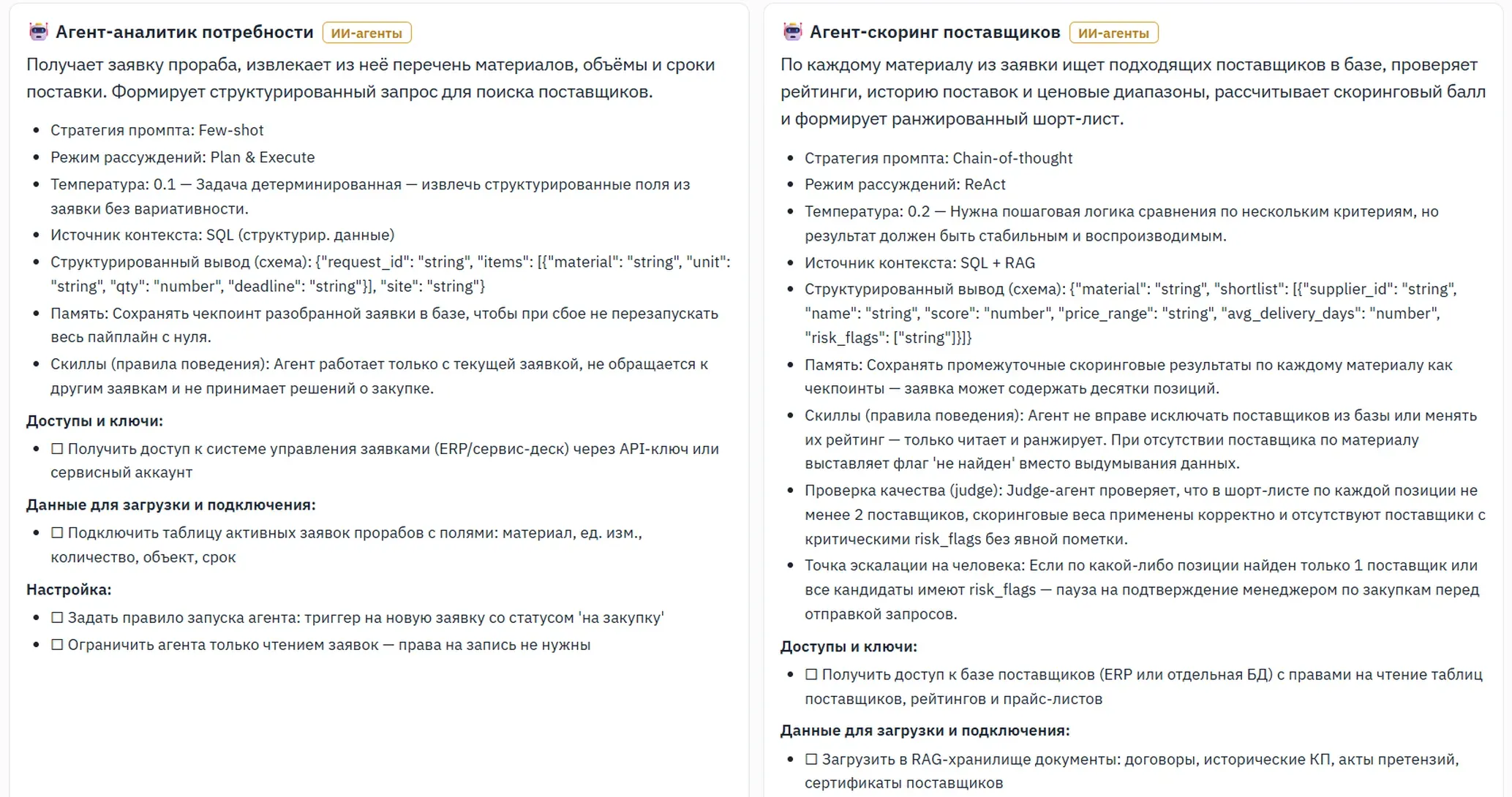

  • агент-аналитик потребности – разбирает заявку прораба и формирует структурированный перечень материалов
  • агент-скоринг поставщиков – ищет кандидатов, анализирует данные и рассчитывает рейтинг
  • агент-коммуникатор – отправляет запросы коммерческих предложений и планирует напоминания
  • judge-агент – проверяет качество шорт-листа и блокирует процесс при критических проблемах
  • база поставщиков в ERP – хранит сведения о контрагентах, ценах, истории заказов и условиях сотрудничества
  • система заявок прорабов – принимает и регистрирует потребность объекта
  • RAG-хранилище документов поставщиков – содержит договоры, прайс-листы, сертификаты и дополнительные условия
  • корпоративная почта – используется для отправки запросов и получения ответов.

Для данного сценария подходит линейная архитектура: разбор заявки, поиск и скоринг, проверка, рассылка. Основной путь процесса предсказуем и не требует сложного графа или параллельных ветвлений. При этом в системе должны быть предусмотрены остановки на ручное решение.

Источник знаний лучше реализовать через RAG: база поставщиков, цены, условия договоров и сведения о прошлых отгрузках регулярно обновляются – подход позволяет использовать актуальные документы без переобучения. Отдельный judge-агент нужен для проверки результата скоринга:

  • наличие кандидатов по каждой позиции
  • чистота данных без противоречий
  • отсутствие риск-флагов.

Важно не только автоматизировать действия, но и обеспечить возможность восстановить ход каждого решения. По всем заявкам стоит сохранять: исходные данные прораба, извлечённые позиции и объёмы, запросы к базе, результаты поиска по документам, финансовое согласование.

Автоматизация закупок не означает, что ИИ должен самостоятельно выбирать поставщика и оплачивать заказ. В процессе остаются ситуации, требующие профессиональной ответственности и живого суждения. За человеком необходимо оставить:

  • проведение оплаты
  • физическую приёмку груза
  • переговоры с поставщиками
  • решение по спорным расхождениям
  • согласование нестандартных условий
  • проверку качества и соответствия материалов
  • утверждение поставщика при наличии рисков
  • окончательное направление претензий поставщику
  • выбор материалов, если есть несколько технически разных вариантов.

Компании не обязательно сразу автоматизировать весь закупочный цикл. Практичнее двигаться поэтапно:

  1. Описать процесс закупки. Зафиксировать, как формируется заявка, кто проверяет объёмы, где хранятся остатки и каким образом выбираются поставщики.
  2. Собрать данные в единой системе. Объединить заказы прорабов, базу поставщиков, цены, историю закупок и наличие на складе.
  3. Автоматизировать сбор коммерческих предложений. Настроить типовые письма, формы ответов и автоматические напоминания.
  4. Добавить скоринг поставщиков. Система должна сравнивать кандидатов не только по цене, но и по срокам, качеству, истории работы и рискам.
  5. Настроить judge-проверку и ручные остановки. Все критические ситуации должны передаваться менеджеру, а не обрабатываться автоматически до конца.
  6. Автоматизировать приёмку и складской учёт. Использовать фотофиксацию, сопоставление накладных и заказов, автоматическое оприходование и контроль минимальных остатков.
  7. Измерять результат. Стоит отслеживать долю просроченных поставок, количество расхождений, время обработки заявки, экономию по закупкам, число внеплановых заказов и длительность простоев на объектах.

Автоматизация снабжения позволяет строительной компании быстрее обеспечивать объекты материалами, снижать нагрузку на менеджеров и уменьшать риск простоев. ИИ-агенты берут на себя расчёты, поиск, сравнение, но физический контроль должен оставаться за человеком.
